En direct de nos chantier

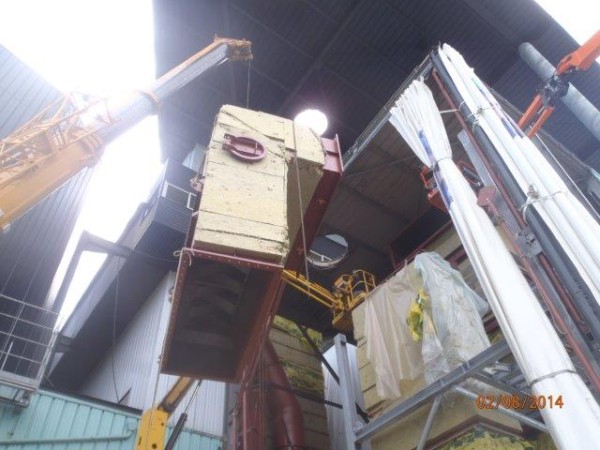

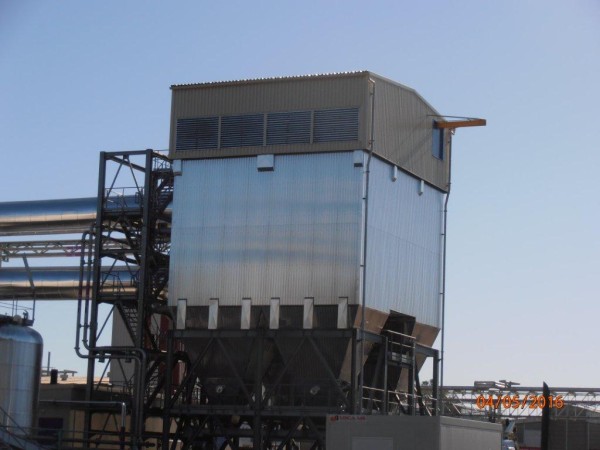

Actuellement nous intervenons sur le chantier de modernisation de l'usine de valorisation énergétique de Toulon (Var, France).

  • Début du chantier: Début décembre 2013
  • 6 décembre 2013: Pré-assemblage au sol du filtre à manches
  • 5 mars 2014: Démontage et levage de l'ancien filtre à manches

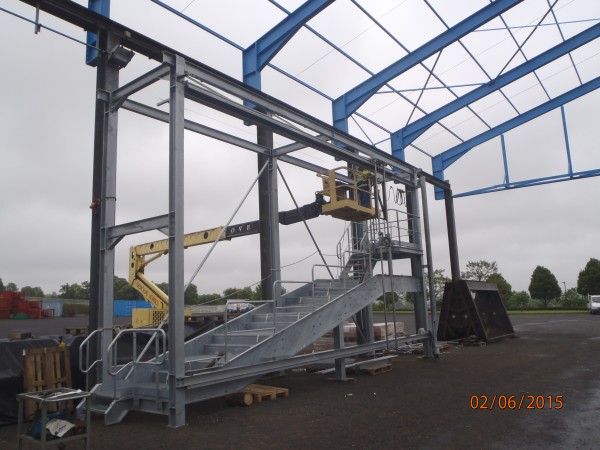

  • 6 mars 2014: Démontage et levage de la charpente existante
  • 7 mars 2014: Démontage et levage de la tour atomiseur (diamètre: 10m, hauteur: environ 30m)
  • 10 mars 2014: Montage et levage de la nouvelle charpente avec les accès et les trémies

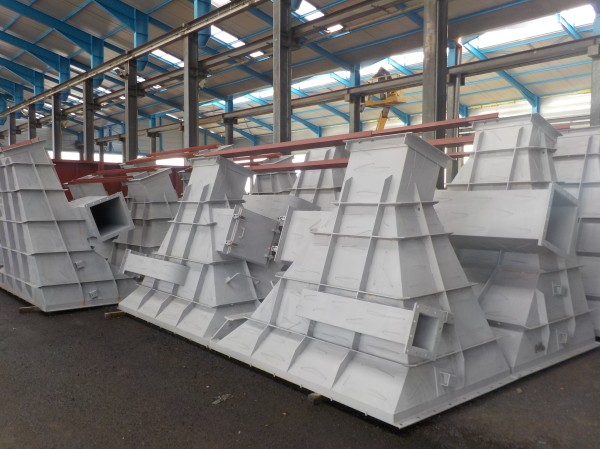

  • 11 mars 2014: Levage et montage des caissons du filtre à manches sur la nouvelle charpente. Levage et montage de la tête du filtre à manches sur l'ensemble caissons et charpente.
  • 16 septembre 2014: Démontage et levage de l'ancien filtre à manches de la deuxième ligne
  • 25 septembre 2014: Démontage et levage de la tour atomiseur de la deuxième ligne
  • 26 septembre 2014: Levage et montage du nouveau filtre à manches (25 tonnes) de la deuxième ligne
  • Mi-décembre 2014: Mise en place du filtre à manches de la ligne 1
  • Juin 2015: Fin de notre intervention sur le site de Toulon

En direct de notre atelier de fabrication

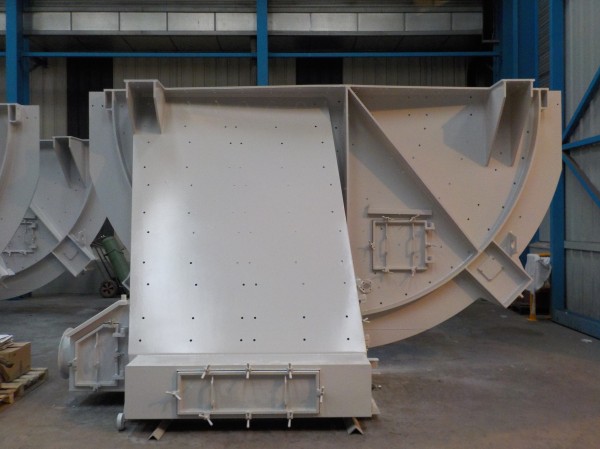

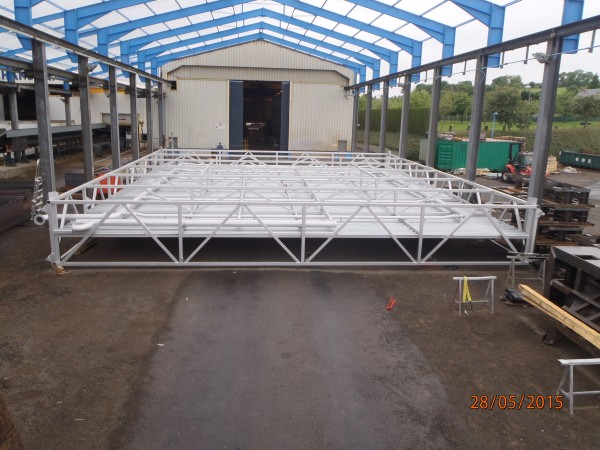

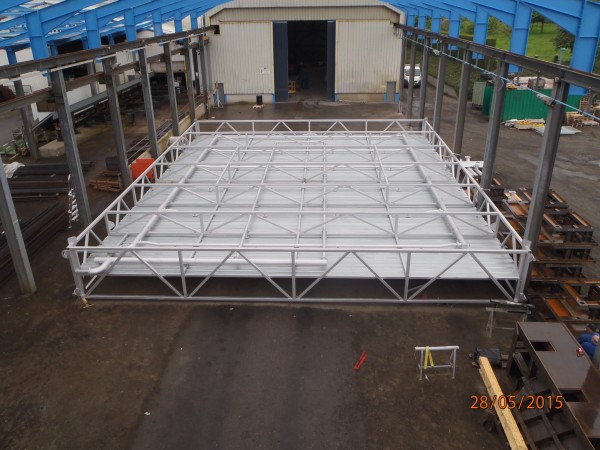

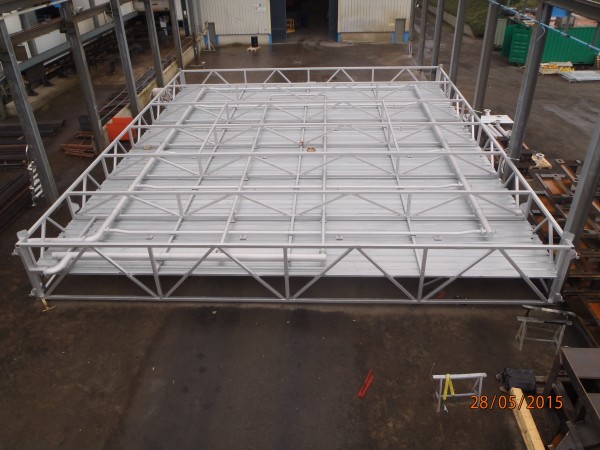

Fabrication d'un plafond mobile de 15m x 18m pour équiper un centre d'essai d'un organisme de prévention et de maîtrise des risques situé à Saint Marcel (Eure, France).

En direct de notre atelier de fabrication

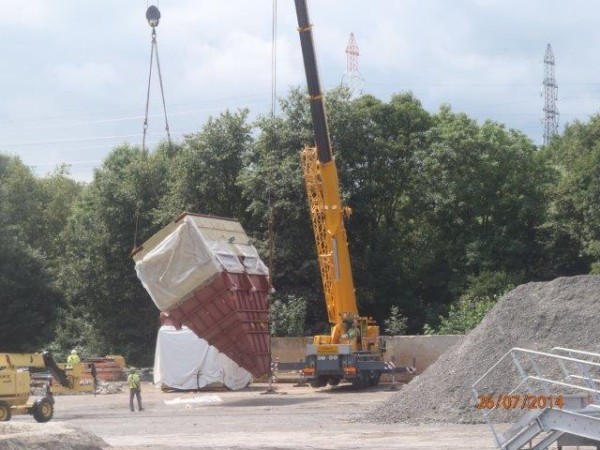

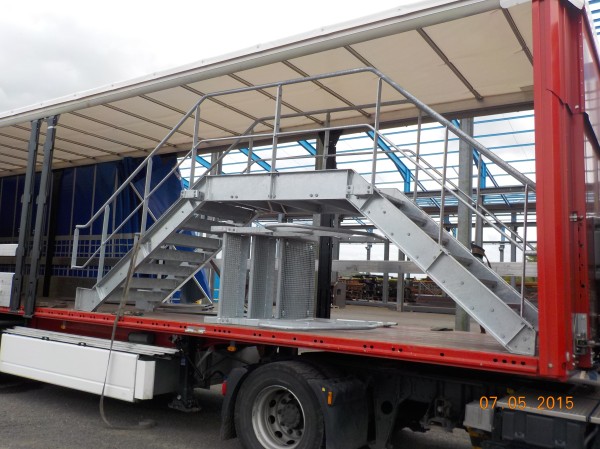

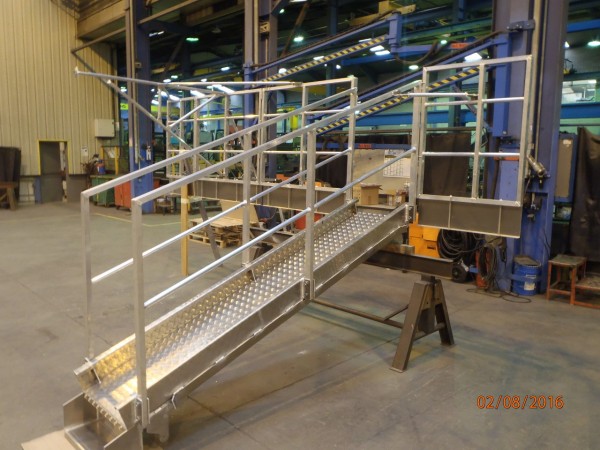

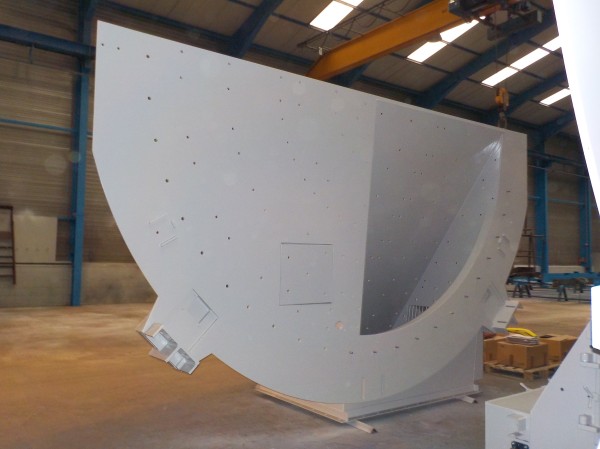

Fabrication d'une passerelle destinée au site de la centrale biomasse de Brignoles dans le Var (France).

En direct de notre atelier de fabrication

Fabrication d'un passerelle destinée au site de la centrale biomasse de Brignoles dans le Var (France).

En direct de nos chantier

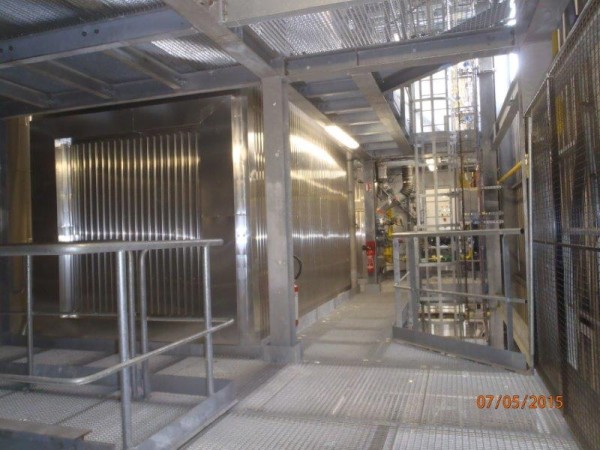

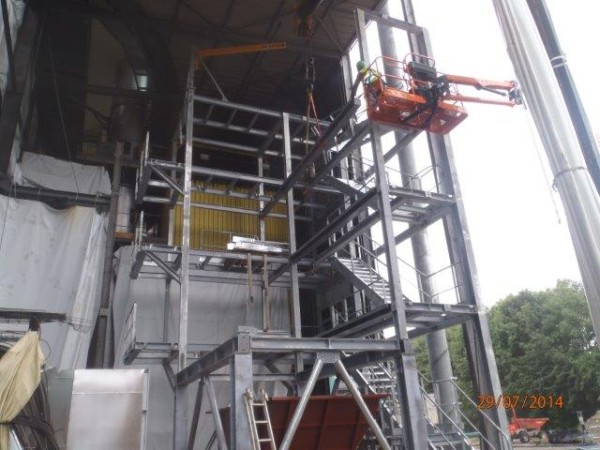

Nous intervenons actuellement sur le chantier de modernisation du Centre de valorisation énergétique des déchets d'Annecy (Haute-Savoie, France), afin de mettre en place 2 lignes de traitement des fumées.
  • Début juillet 2014: Début des travaux sur site.
  • Mi-juillet 2014: Assemblage au sol de la charpente support du filtre à manches.

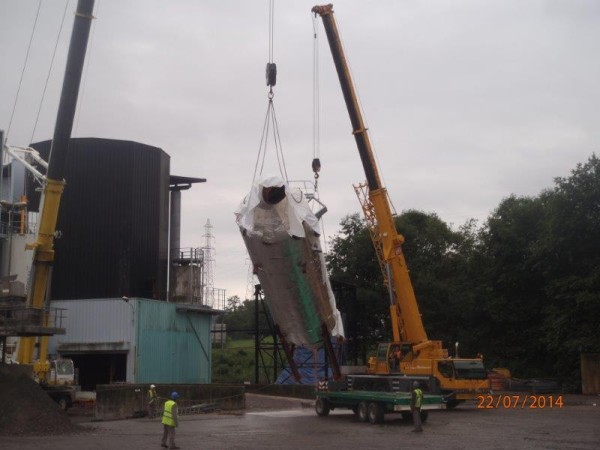

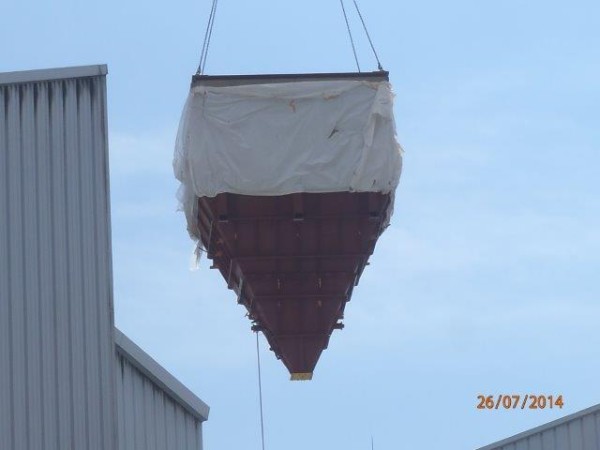

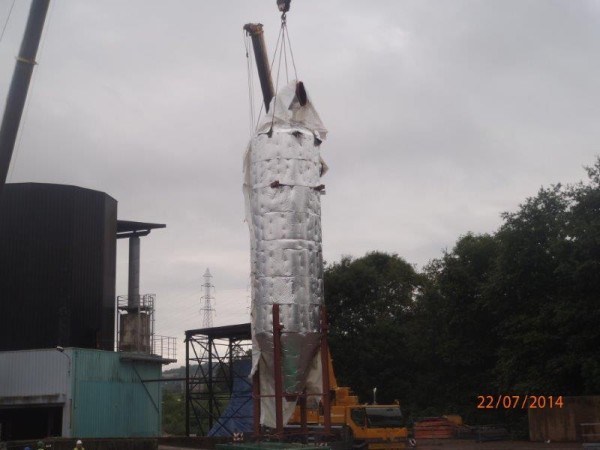

  • 22 juillet 2014: Levage et mise en place de la tour atomiseur.

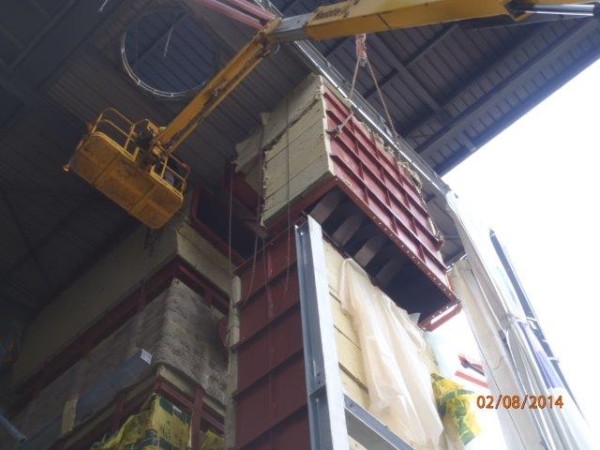

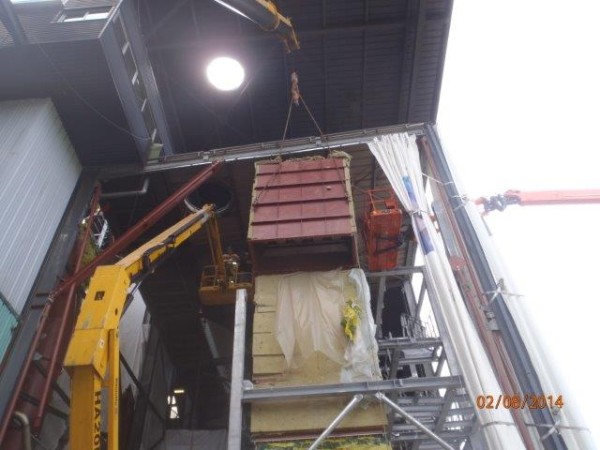

  • Fin juillet 2014: Mise en place de la charpente catalyseur. Levage et mise en place du filtre à manches.
  • Début août 2014: Mise en place du catalyseur.

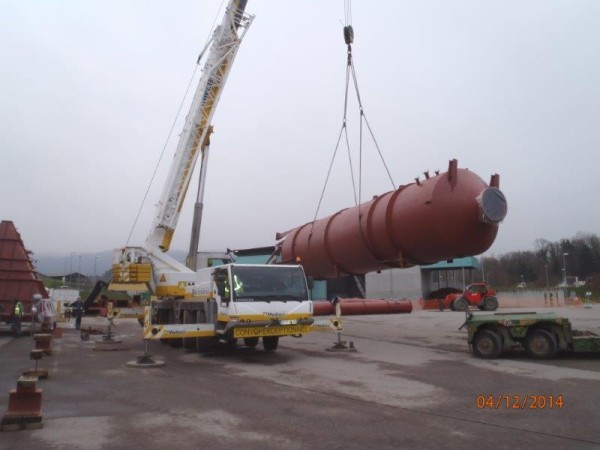

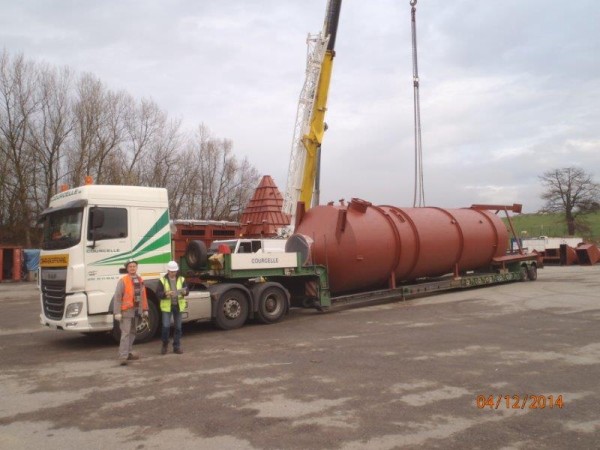

  • Début décembre 2014: Arrivée sur site de la tour de refroidissement.

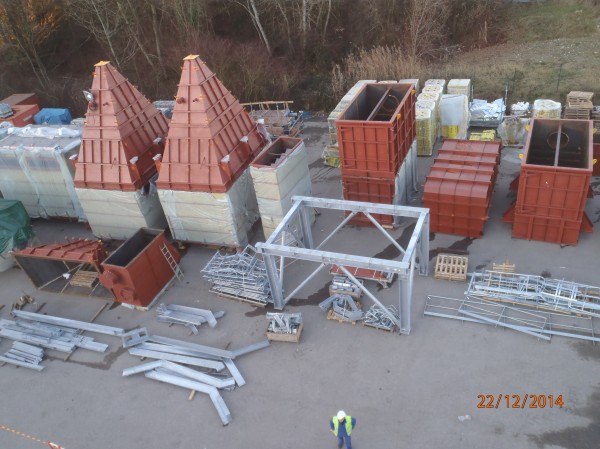

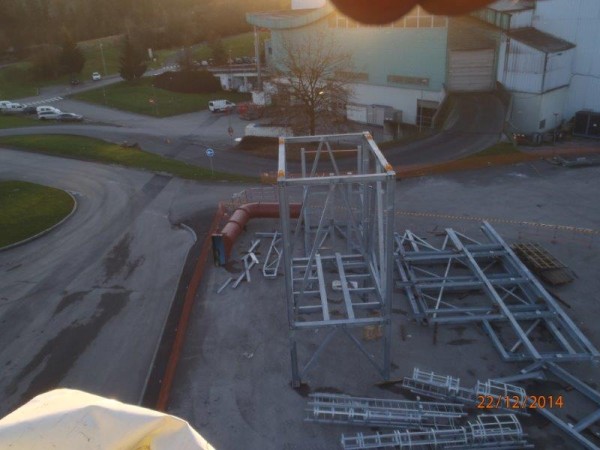

  • Fin décembre 2014: Montage de la charpente filtre à manches.
  • Mi-Mai 2015: Fin de notre intervention concernant la deuxième phase des travaux.

En direct de notre atelier de fabrication

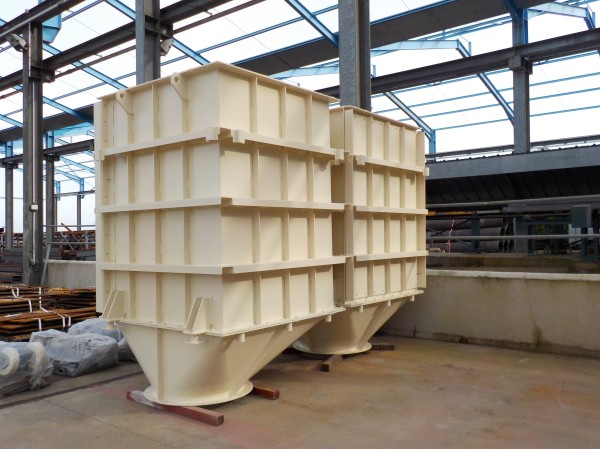

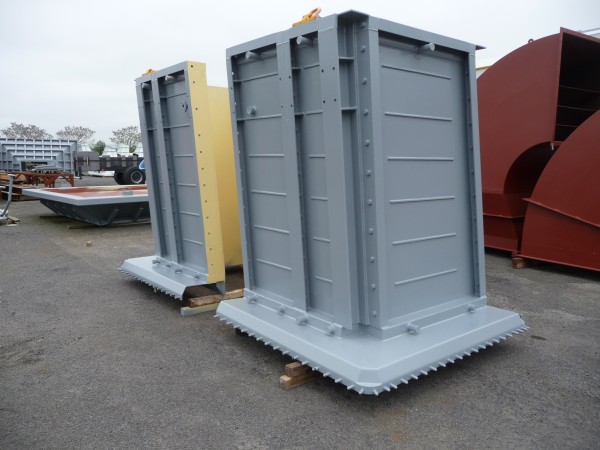

Fabrication de deux caissons silencieux pour une usine de production de chaux située à Saint Gaultier (Indre, France).
