En direct de nos chantiers

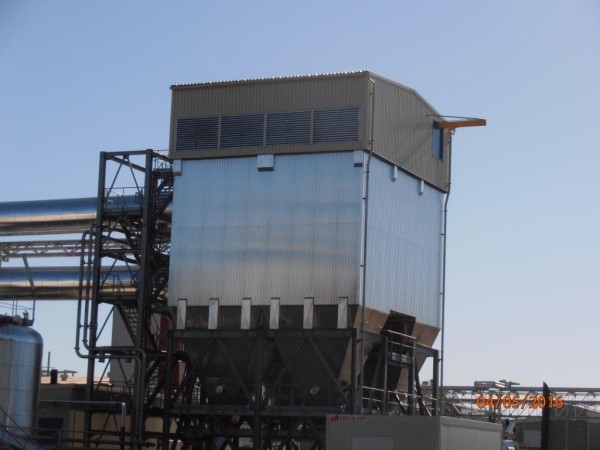

Nous sommes intervenus sur le site d'une usine de production de chaux à Neau (Mayenne, France) afin d'installer un silo de stockage ainsi que sa charpente support.

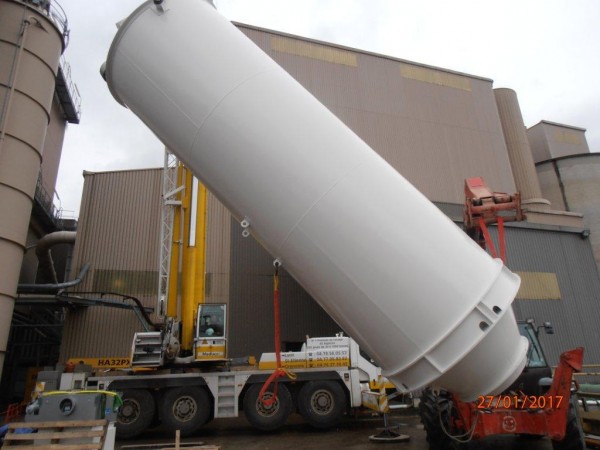

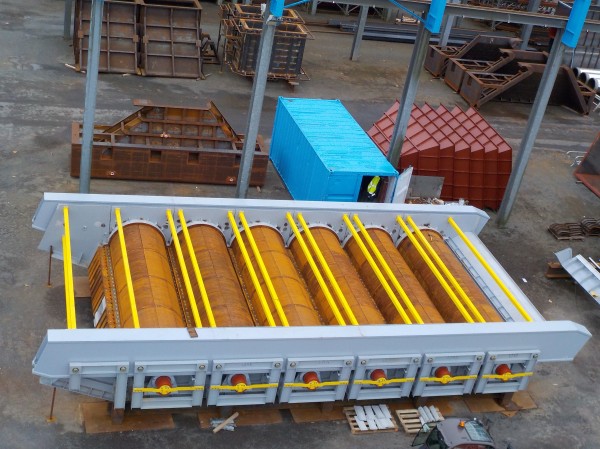

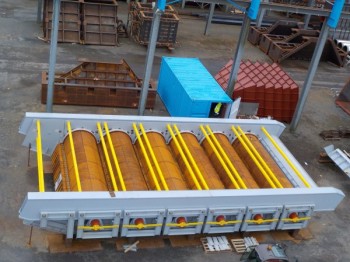

Dimensions du silo:
Longueur: 8.9m
Diamètre: 4.76m
Poids: 8 tonnes

En direct de nos chantier

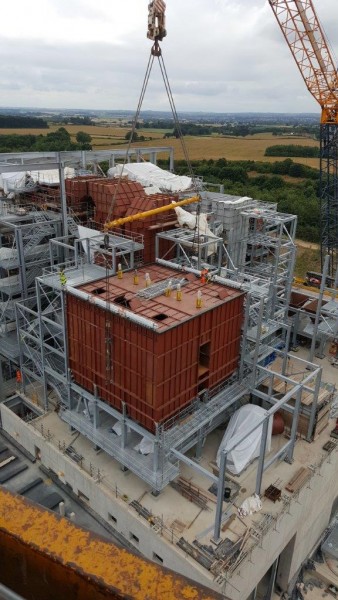

Nous intervenons en Angleterre sur le chantier de l'usine d'incinération d'ordures ménagères de Saint Dennis, région de Cornwall. Notre intervention consiste à superviser et réaliser le montage de charpentes représentant un poids total de 1500 tonnes.

  • Fin juin 2014: Début du chantier

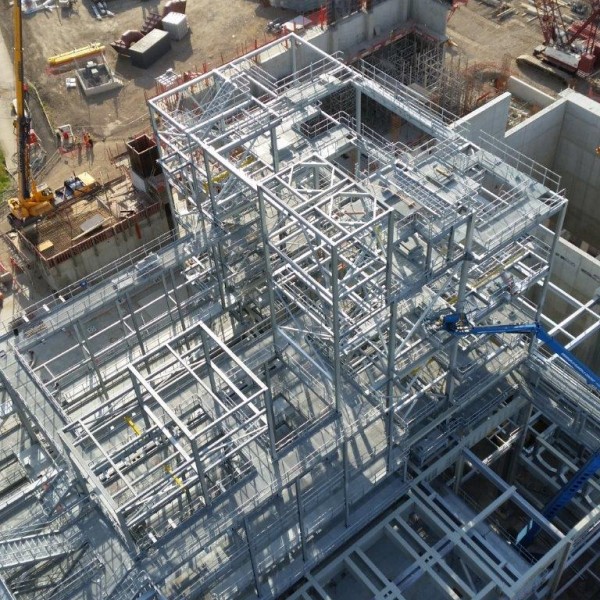

  • Juillet 2014: Assemblage au sol de la charpente pour la tour atomiseur
  • Début août 2014: Levage et mise en place des deux charpentes pour les tours atomiseurs
  • Septembre - Octobre 2014: La mise en place des charpentes se poursuit
  • Novembre 2014: Mise en place du four à rouleaux et des trémies
  • Fin 2014 à mi-janvier 2015: Mise en place de diverses charpentes, d'un filtre à manches, des poussoirs du four
  • Mi-janvier à début juin 2015: Notre activité sur le site se poursuit
  • Début juin 2015 à fin 2015: Nous intervenons toujours sur le site

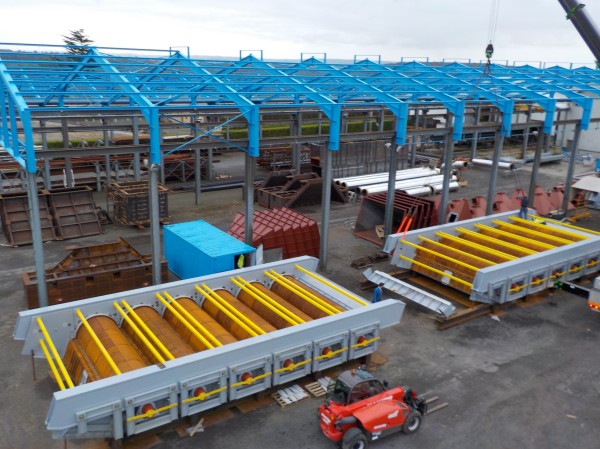

En direct de nos chantier

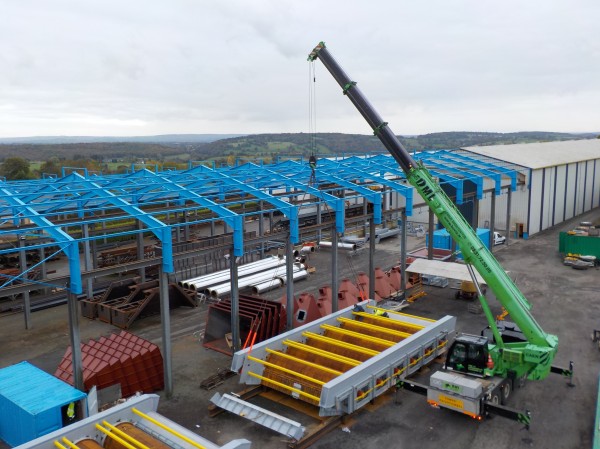

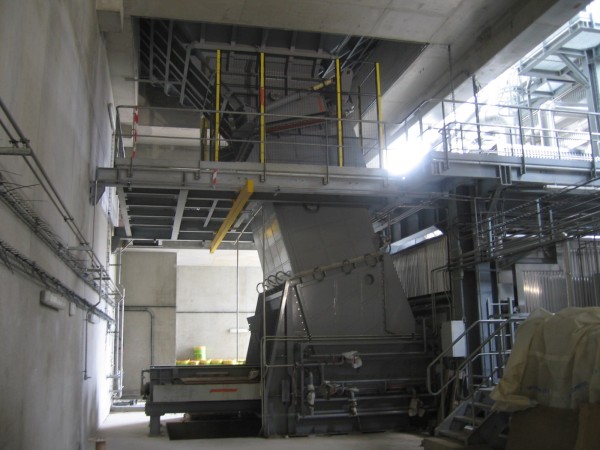

Actuellement nous intervenons sur le chantier de modernisation de l'usine de valorisation énergétique de Toulon (Var, France).

  • Début du chantier: Début décembre 2013
  • 6 décembre 2013: Pré-assemblage au sol du filtre à manches
  • 5 mars 2014: Démontage et levage de l'ancien filtre à manches
  • 6 mars 2014: Démontage et levage de la charpente existante
  • 7 mars 2014: Démontage et levage de la tour atomiseur (diamètre: 10m, hauteur: environ 30m)

  • 10 mars 2014: Montage et levage de la nouvelle charpente avec les accès et les trémies
  • 11 mars 2014: Levage et montage des caissons du filtre à manches sur la nouvelle charpente. Levage et montage de la tête du filtre à manches sur l'ensemble caissons et charpente.
  • 16 septembre 2014: Démontage et levage de l'ancien filtre à manches de la deuxième ligne
  • 25 septembre 2014: Démontage et levage de la tour atomiseur de la deuxième ligne
  • 26 septembre 2014: Levage et montage du nouveau filtre à manches (25 tonnes) de la deuxième ligne
  • Mi-décembre 2014: Mise en place du filtre à manches de la ligne 1
  • Juin 2015: Fin de notre intervention sur le site de Toulon

En direct de notre atelier de fabrication

Fabrication d'un plafond mobile de 15m x 18m pour équiper un centre d'essai d'un organisme de prévention et de maîtrise des risques situé à Saint Marcel (Eure, France).

En direct de notre atelier de fabrication

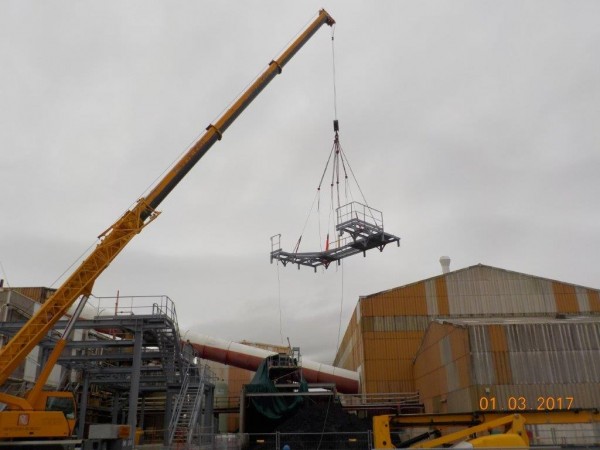

Fabrication d'une passerelle destinée au site de la centrale biomasse de Brignoles dans le Var (France).

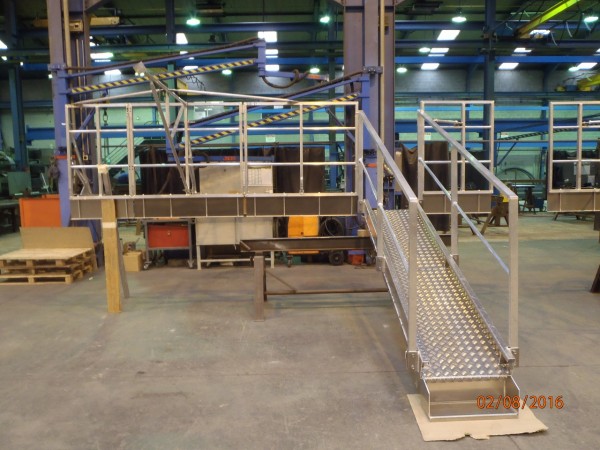

En direct de notre atelier de fabrication

Fabrication d'un passerelle destinée au site de la centrale biomasse de Brignoles dans le Var (France).
